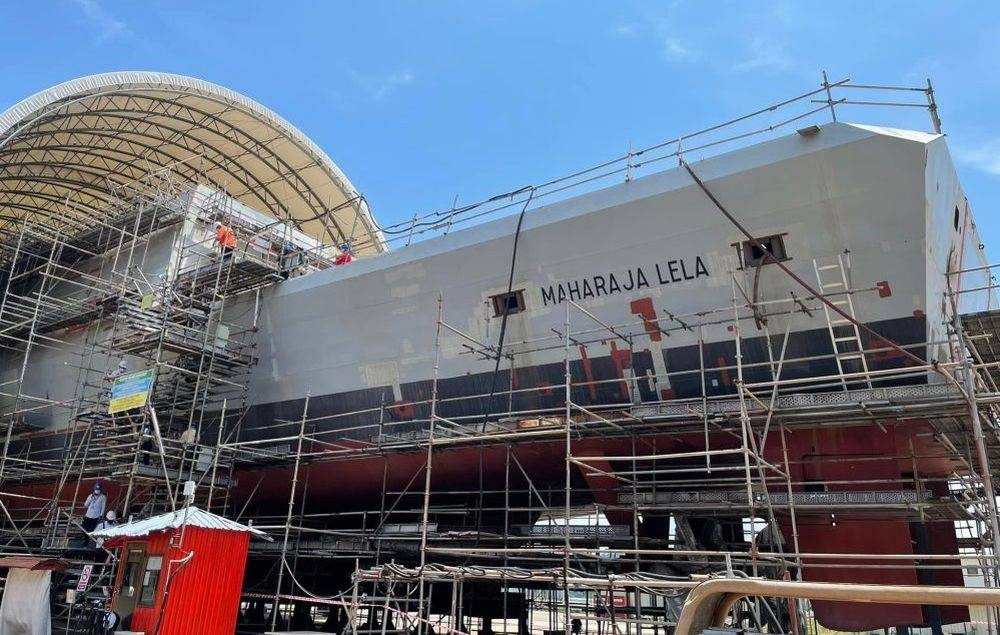

(吉隆坡17日讯)政府或需为采购6艘濒海战斗舰(LCS)计划耗资111亿4500万令吉,较早年所签订的90亿令吉更高。

根据政府治理、采购及财务调查委员会(JKSTUPKK)报告显示,主要承包商——宝实得海军造船厂有限公司(Boustead Naval Shipyard,简称BNS)在2019年7月16日声称,要完成这6艘战舰,仍需要额外14亿1600万令吉。

Advertisement

而上述报价是在LCS计划从原本的90亿令吉,调整为91亿2800万令吉后,所需的额外开支。

该委员会指出,财政部是以直接谈判的方式,批准BNS采购价值8亿令吉综合后勤保障设备(ILS)。ILS是强制性设备,而有关采购将使LCS合约成本提高至97亿2860万令吉。

Advertisement

“随着更换主要设备,调查委员会预料6艘濒海战斗舰的建造成本将会进一步提高,同时会拉长战舰的交付日。”

Advertisement

“根据BNS在2019年7月16日的信函,由于设备更换及实施计划,完成6艘濒海战舰需要额外的14亿1644万令吉,当中涵盖5841万令吉的直接成本,以及13亿5803万令吉的非直接成本。”

“非直接成本包括基本设计期限延长、设计授权、设备交付时间、保修、保险及其他开销。这导致计划成本提高至111亿4500万令吉。”

Advertisement

解密报告所显示的成本明细可见,相较BNS于2019年5月17日初步判断的13亿7500万令吉及6亿9357万令吉,2019年7月16日的成本分别提高4亿1000万令吉及7亿2243万令吉。

“在两个月内,建议成本会提高4100万令吉或7亿2243万令吉。至于濒海战舰的缴付,或从合约中所阐明的交付日,延迟24至34个月。”

报告指出,截至2019年5月31日,整个耗资91亿2800万令吉的计划仅支付BNS公司59亿3600万令吉(65.03%),当中包括13亿6500万令吉(14.94%)的预付款项。

“截至2019年5月31日,LCS计划整体工程落实程度为53.29%,相较原定计划的74.73%,落后21.44%,或延迟23个月交付。”

根据主要合约显示,濒海战舰将于2019年4月至2023年8月之间,分阶段交付。

随着濒海战舰计划延误落实,BNS在2018年12月20日,曾向国防部提出3项变更提案(VP),当中涉及综合平台管理系统(IPMS)、诱饵发射系统(DLS)以及落实时间表。

“更换至综合平台管理系统(IPMS)及诱饵发射系统(DLS)也影响交付时间,但根据BNS的说法,‘成本可以再讨论及决定’,而对‘实施计划’包括‘支付计划’和‘支付数据目录’的更改已经详细说明当前的发展和进展。”
